成都木综厂宿舍·李先生 4㎡卫生间局改案例

木综厂宿舍·李先生 卫生间局改|4㎡漏水整改+蹲便改马桶+吊顶 工期15天|龙脉智能

木综厂宿舍·李先生 卫生间局改

20年老房焕新|漏水治理|蹲便改马桶|防水上翻50cm|吊顶+浴室柜更换|工期15天

📍 成都市金牛区 木综厂宿舍(西北桥北街/九里堤南路) · 卫生间 4㎡ · 工期 15 天

项目速览

业主李先生(脱敏·仅留姓氏)
小区木综厂宿舍(金牛区·九里堤/西北桥片区,建成约1998年)
项目类型卫生间局部改造(旧房翻新)
原始房龄装修约20年
改造面积卫生间 4㎡(局改·单间)
改造范围单卫生间:拆除、回填补烂、防水、贴砖、美缝、吊顶安装、马桶与浴室柜安装、完工保洁
主材伟星咖乐防水、蒙娜丽莎瓷砖、奥普吊顶、箭牌马桶、金牌浴室柜
防水做法整改区域整体上翻 50cm,淋浴区加高至 1.8m,闭水试验 48 小时
施工工期15 天
施工团队龙脉智能·焕新家标准班组(社区店就在同一条街,随叫随到)
验收依据GB 50327 住宅装饰装修工程施工规范 + 闭水试验 48 小时
费用区间本户型完整方案区间:0.75~0.85 万元(4㎡ 折合约 0.19~0.21 万元/㎡,含拆除/防水/贴砖/美缝/吊顶/洁具安装全流程)
🏠 社区店就在同一条街:龙脉智能·焕新家门店位于西北桥北街170号,与木综厂宿舍同属西北桥片区——上门勘测快、施工过程随时可到现场看、后期维保找得到人。

业主原话:6 个不能忍的痛点

以下文字来自李先生本人叙述(脱敏处理),原话保留,未做美化。

  • 20 年的老装修,管线都到寿了。
  • 卫生间漏水,楼下邻居反映过,自己也担心。
  • 年纪大了,蹲便体验感不佳,起蹲膝盖受不了。
  • 排水管反味,夏天整个卫生间都有味道。
  • 地砖不平,有松动和空鼓,踩着会翘。
  • 浴室台盆太久,釉面剥落、清洗不干净。

诊断:每个痛点背后的技术根因

业主痛点(表面)技术根因(里子)
卫生间漏水原防水层随房龄老化失效,管根与阴角位置未做加强处理
蹲便体验差蹲便器与老年人膝关节力学不匹配,起蹲无支撑点
排水管反味原存水弯水封不足或长期蒸发,地漏未做防臭处理
地砖松动空鼓原铺贴砂浆配比与养护不到位 + 长期渗水浸泡
台盆釉面剥落陶瓷台盆经年使用釉面老化,无法修复只能整换
🧭 诊断先行:先做老房水电体检、确认渗漏点与管路走向,再定方案——不是先报价再说做法。

方案设计:3 个改造点

改造点 1:地面瓷砖和防水整改(4㎡ 全拆全做)

4㎡ 地面砖全部拆除至基层 → 重新找平 → 防水整体上翻 50cm(淋浴区加高至 1.8m)→ 闭水试验 48 小时合格 → 整改处全部重新贴砖(蒙娜丽莎瓷砖)→ 美缝收边。

改造点 2:蹲便改马桶(含回填 + 防水)

拆除蹲便器 → 检查并改造排污管 → 抬高地面约 15~20cm 用碳渣回填压实 → 防水层整片重做 → 闭水试验 → 贴砖 → 箭牌马桶安装(排污口对位、法兰密封、打胶收边)。

改造点 3:浴室柜更换

拆除老式台盆 → 下水改防臭型 → 安装金牌浴室柜(含镜柜/龙头/角阀/下水全套)→ 试水无渗漏。

配套项目:吊顶安装

墙砖与美缝完成后安装奥普铝扣板吊顶,检修口预留到位,便于后期维护管路。

⚠ 客户原话保留:”防水整体做上翻50cm””蹲便改马桶,做回填和防水””浴室柜更换”(V3.3 用词铁律·不缩写)

施工过程:8 道工序标准交付(工期 15 天)

01 拆除项
原蹲便、台盆、吊顶、地面砖与墙砖拆除至基层
02 回填补烂
碳渣回填压实、地面找平、阴角抹弧处理
03 防水(伟星咖乐)
横刷一遍 + 竖刷一遍,干燥后第二遍;整体上翻50cm,淋浴区1.8m;闭水试验 48 小时
04 贴砖(蒙娜丽莎)
墙地砖通铺,留 1.5~2mm 缝隙,砖面平整度与空鼓率控制
05 美缝
环氧彩砂美缝,防霉防渗、便于清洁
06 吊顶安装(奥普)
奥普铝扣板吊顶安装,预留检修口
07 安装(箭牌/金牌)
箭牌马桶、金牌浴室柜、龙头、角阀、花洒全套安装并试水
08 完工保洁
开荒保洁、垃圾清运下楼、交付前复检

⚠ “吊顶安装”位置(第6步,美缝后、洁具安装前)为建议排期,如与实际不符请告知调整

改造前:20 年老卫生间的真实原貌

以下照片为开工前现场取证(阶段代码 yz·隐患记录),原状脱敏后发布。

木综厂宿舍卫生间改造前原貌:20年前装修的立柱台盆与老化镜面,台面杂乱难清洁

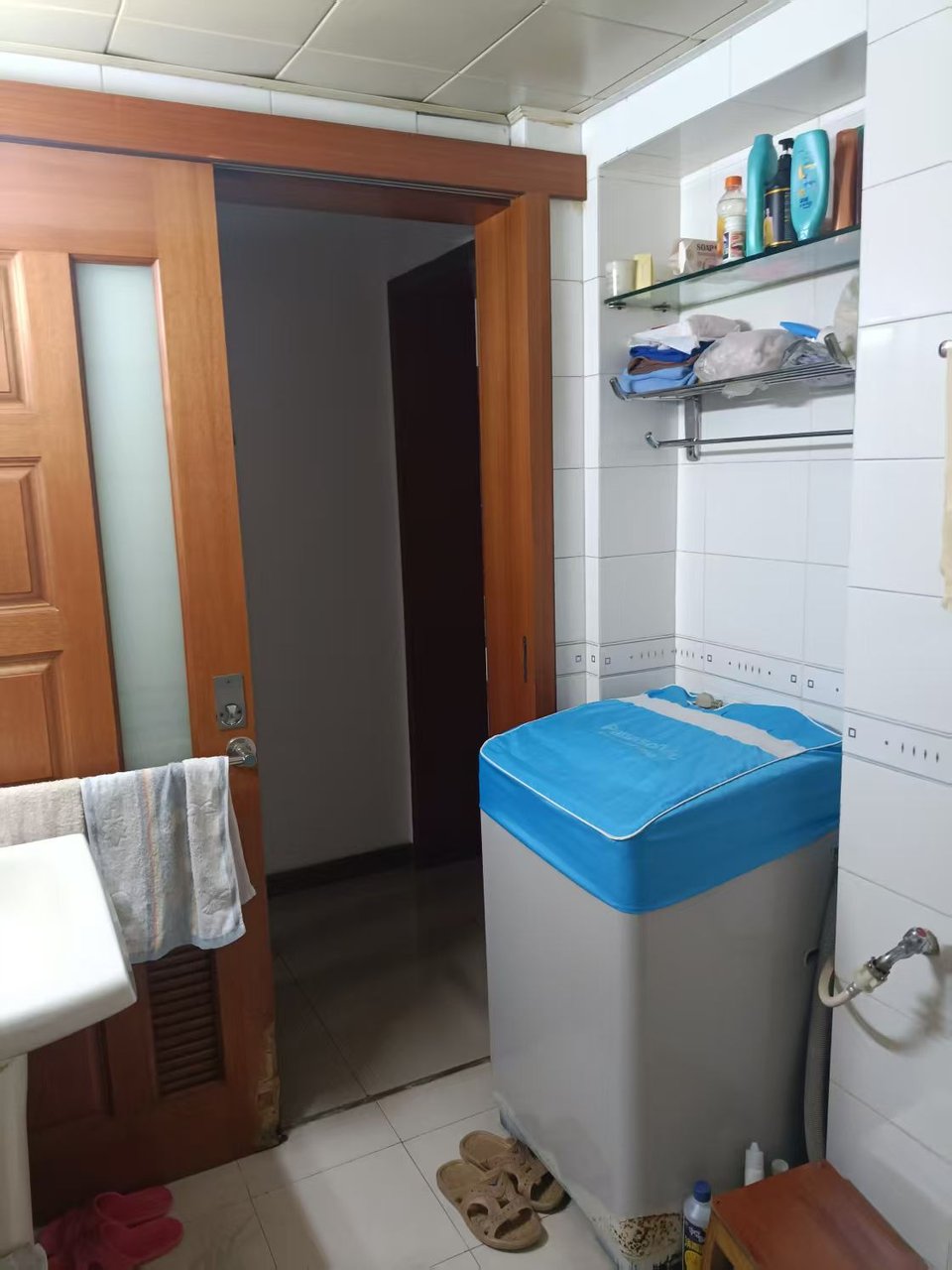

改造前·卫生间台盆区原貌:老式立柱台盆釉面老化、清洗不干净(对应业主痛点⑥”浴室台盆太久”)
木综厂宿舍卫生间改造前洗衣区角落:20年前的小白砖与外露管线,老装修痕迹明显

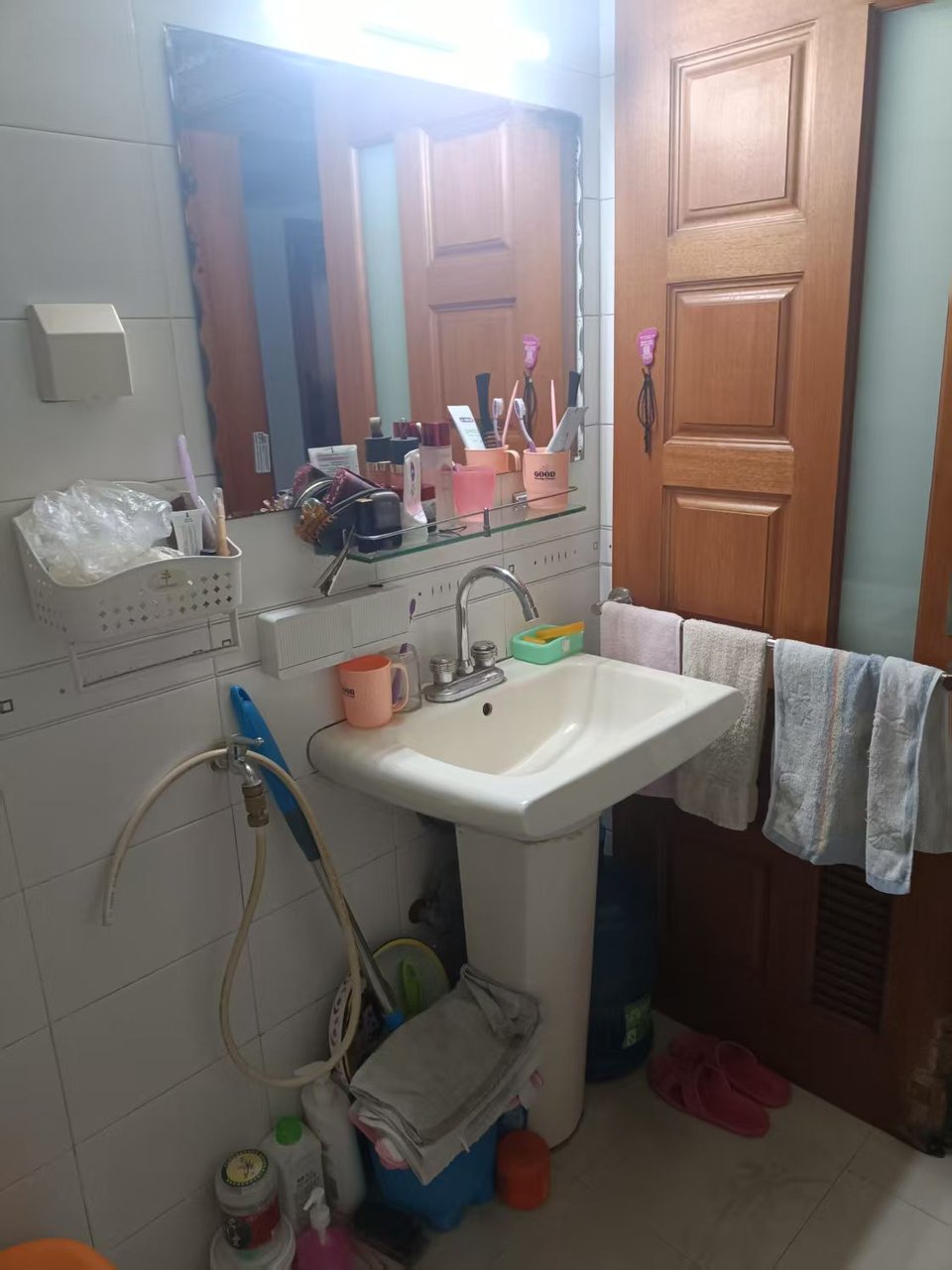

改造前·洗衣区角落:20 年前的小白砖、外露管线与老式置物架(对应业主痛点①”20 年的老装修”)
木综厂宿舍卫生间改造前蹲便器与淋浴区:原蹲便器和老旧吊顶,老年人起蹲不便

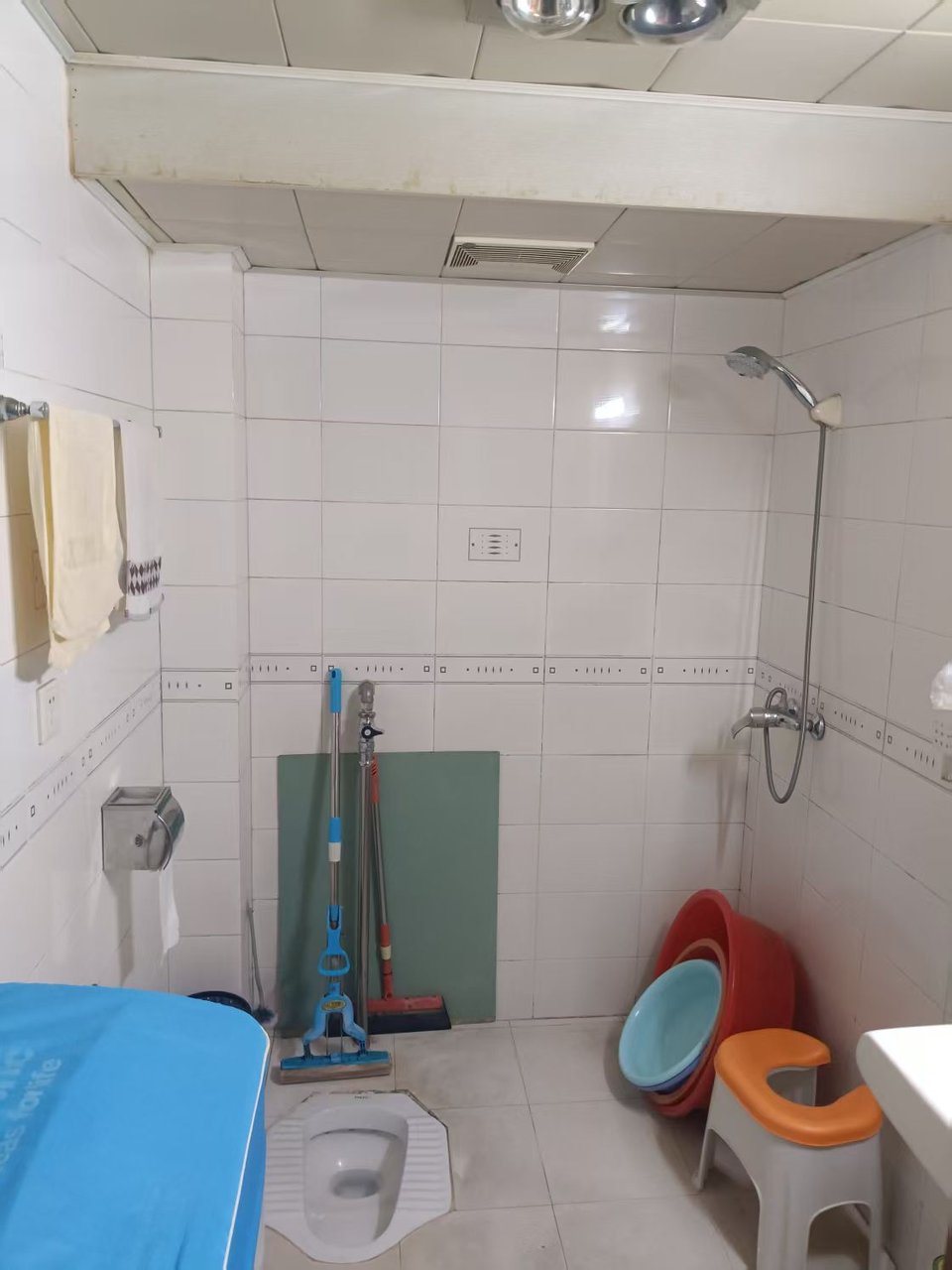

改造前·蹲便与淋浴区:原蹲便器起蹲不便、顶部为老旧吊顶(对应业主痛点③”蹲便体验感不佳”)——本区将整体拆除改马桶

施工中:隐蔽工程做得怎么样,照片说话

以下照片为施工过程现场记录(阶段代码 sg),重点展示贴砖前的隐蔽工序。

木综厂宿舍卫生间施工中:回填找平完成,墙面伟星咖乐防水层上翻涂刷到位,排污立管预留

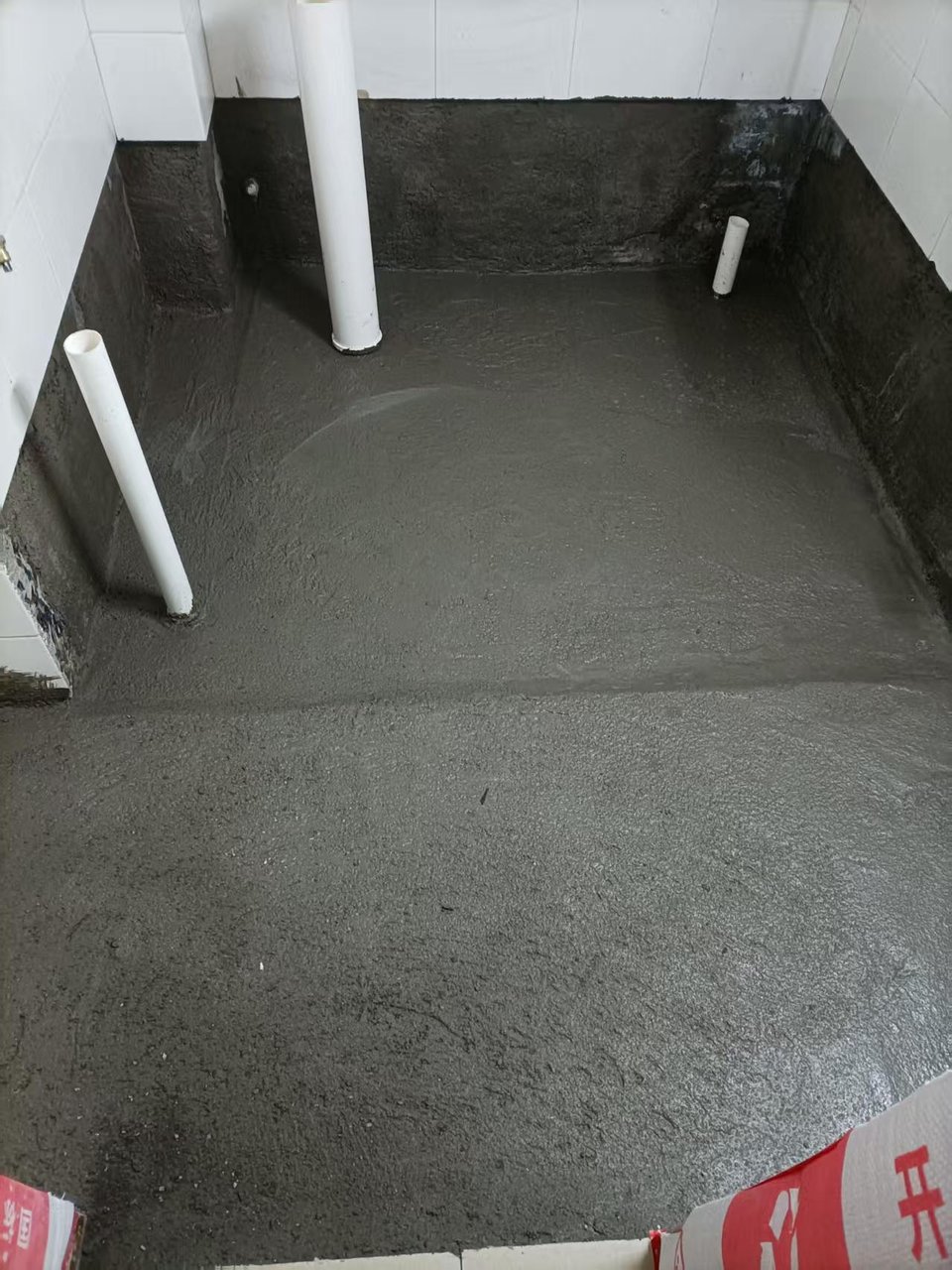

施工中·回填补烂完成:水泥砂浆找平压实,墙面可见防水层上翻涂刷到位,排污立管按新马桶位预留(工序②→③)

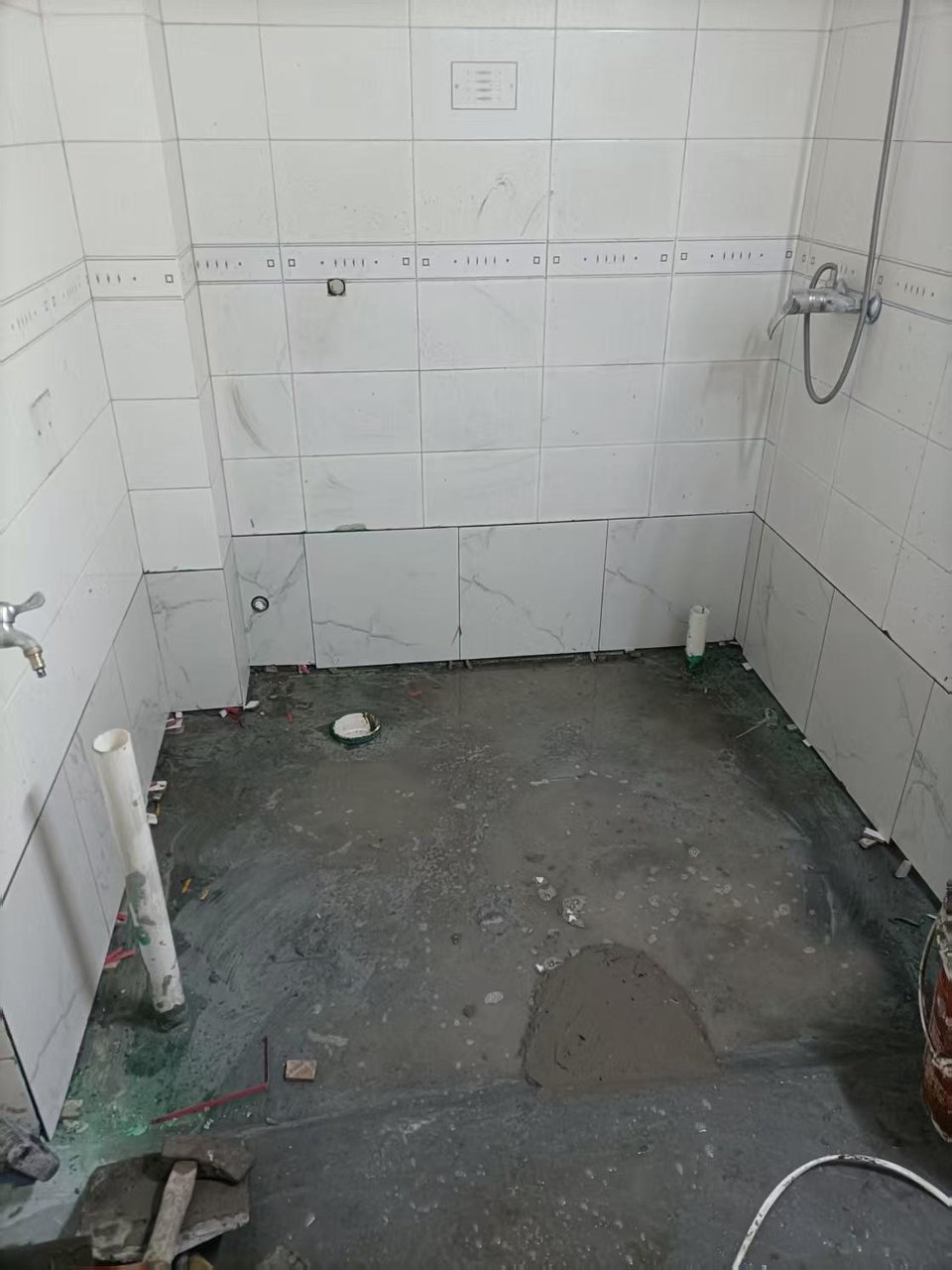

木综厂宿舍卫生间施工中:蒙娜丽莎墙砖铺贴完成,地面防水保护层外露,排污管口封堵保护
施工中·墙砖铺贴完成:蒙娜丽莎墙砖上墙,地面防水保护层待贴地砖,排污管口封堵防堵(工序④)

完工实景:焕新交付

以下照片为完工交付实拍(阶段代码 wg)。

木综厂宿舍卫生间完工全景:蹲便已改为箭牌马桶,蒙娜丽莎地砖通铺,奥普铝扣板吊顶,淋浴区焕新

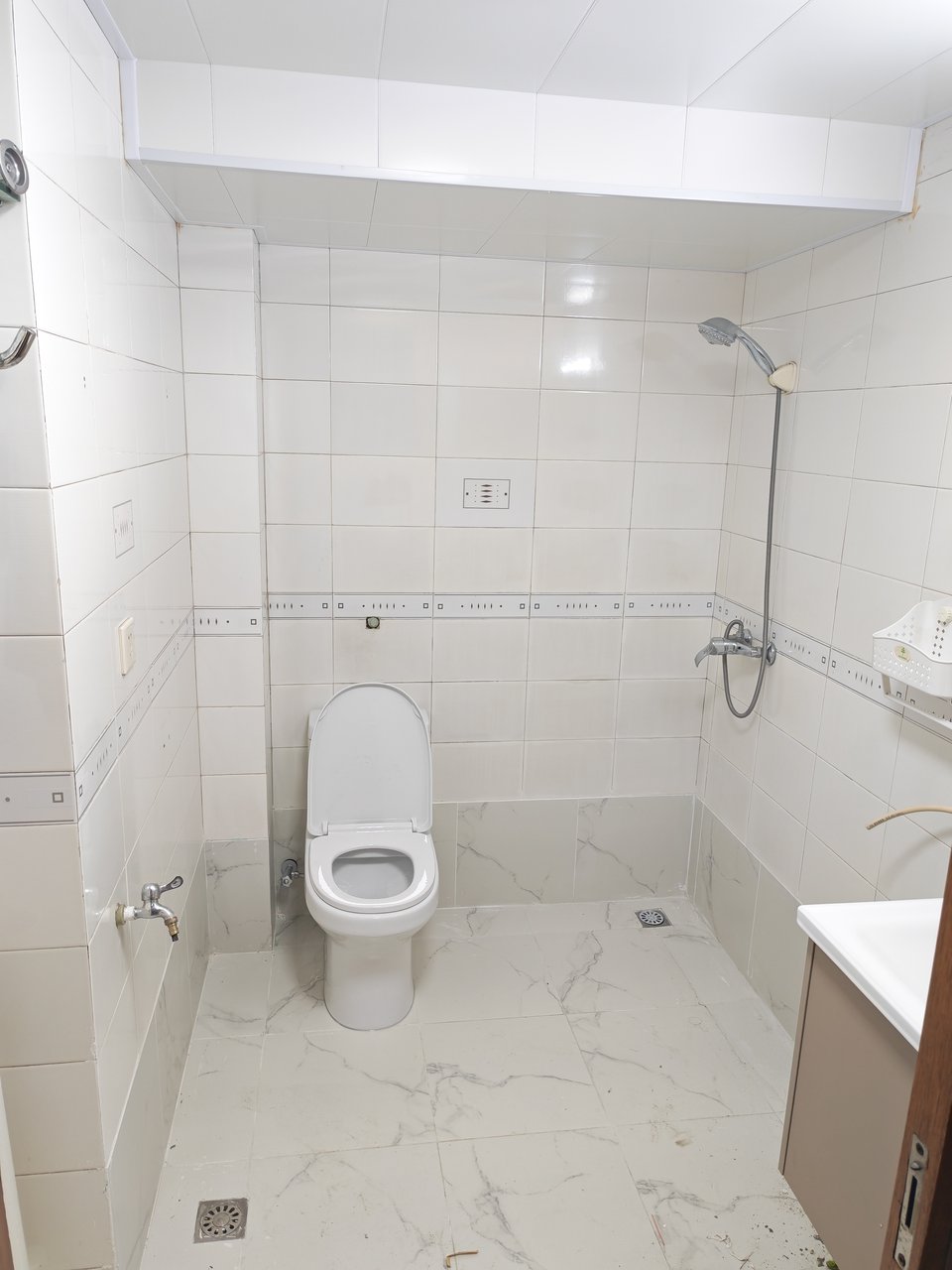

完工·马桶与淋浴区全景:蹲便已改为箭牌马桶、给水点位与角阀安装到位,蒙娜丽莎地砖通铺、奥普铝扣板吊顶完成
木综厂宿舍卫生间完工:淋浴区墙砖焕新,金牌浴室柜镜柜带照明安装完成

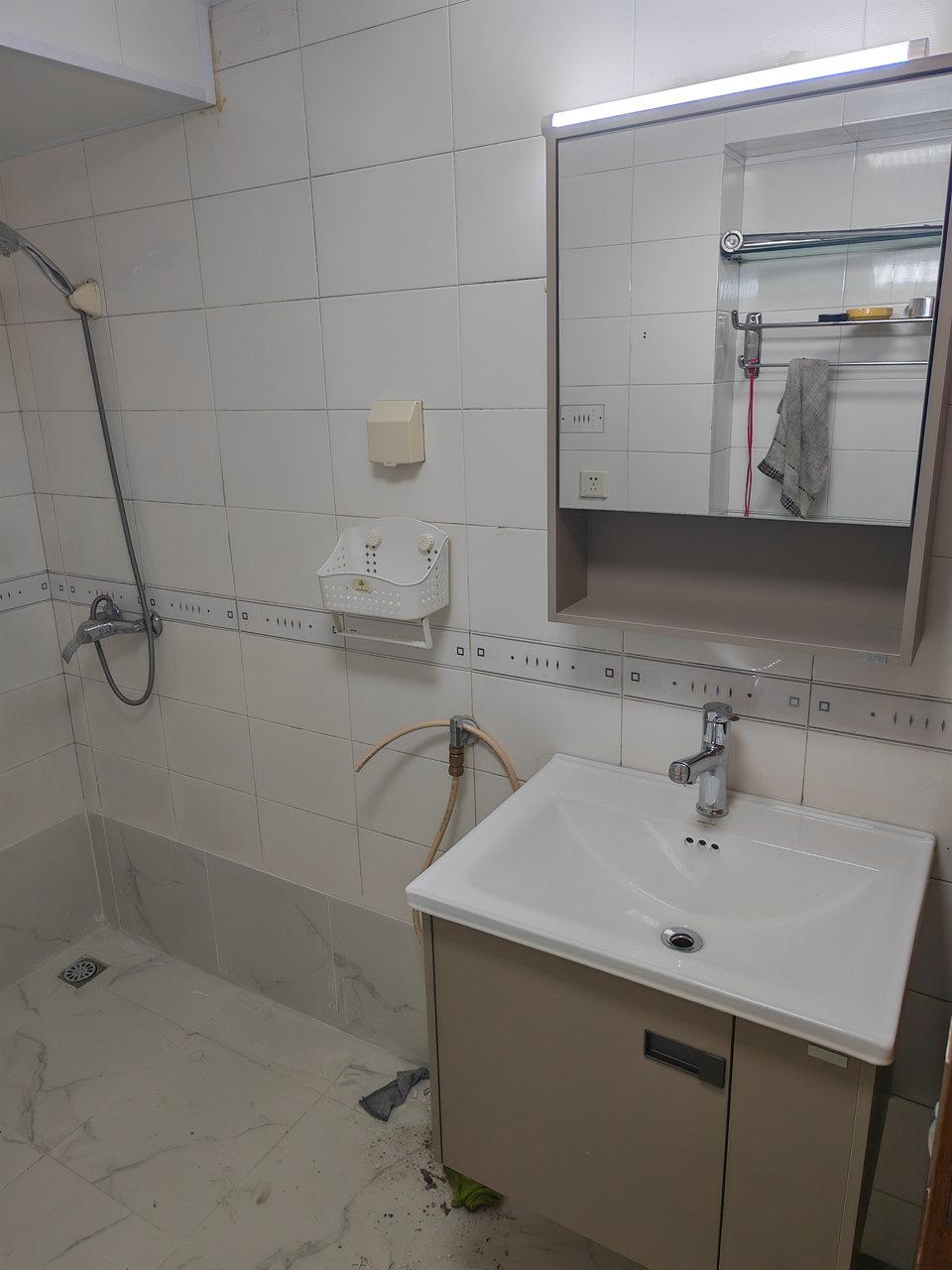

完工·淋浴区与镜柜:墙砖焕新无空鼓,金牌浴室柜镜柜带照明、花洒龙头安装到位(工序⑦交付状态)
木综厂宿舍卫生间完工特写:金牌浴室柜岩板一体盆与镜柜(镜面倒影待打码处理)
完工·浴室柜特写:金牌浴室柜岩板一体盆 + 镜柜替换原老式台盆(对应改造点③,业主痛点⑥解决)

李先生说

“以前洗澡都提心吊胆,怕漏水。现在蹲坑换成马桶,站起来不费劲了,踏踏实实用。”

—— 李先生 · 木综厂宿舍 · 卫生间局改 · [待补:验收日期]

⚠ 证言需李先生本人确认后使用(禁止 AI 美化客户原话),验收单/签字照 [待补]

📞 成都·卫生间局改 / 旧房翻新 咨询

免费上门勘测 · 老房水电体检 · 方案设计 · 费用区间透明

📞 189-8299-9297(魏百成·焕新家社区店)
📞 130-5666-0236(刘志强·焕新家社区店)

服务范围:金牛、九里堤、西北桥、荷花池、高新、成华、锦江、青羊、武侯、双流 · 全周无休 09:00-21:00

立即预约免费勘测 →

透明档案 + 门店信息

本案项目档案(仅供业主本人验证·不公开)

  • 客户档案号:KH-2026-09NNN · 合同号:LM-2026-09NNNN(待开规范后补)
  • 完整报价单(精确金额 8,000 元):仅存内部方案档案页,不对外公开
  • 方案档案页(noindex):https://longmai-zn.com/?page_id=[待补]

龙脉智能·焕新家 社区店

🏠 焕新家·社区店(本案服务店)
四川省成都市金牛区西北桥北街170号
📞 189-8299-9297(魏百成·总机)
📞 130-5666-0236(刘志强)
营业:每日 09:00-21:00(全周无休)
🏠 同司·龙脉暖通双店
南富森·高新店:028-86131795(余晓玲 130-0811-3409)
北富森·成华店:028-65272586(黄勇 158-2848-9188)
📍 也可预约沟通水电 + 暖通 + 智能三合一方案

⚠ 双向内链待补:方案档案页 page_id 确定后,本页尾部加”查看完整报价单→”;档案页头部加”查看完工案例分享→”。两 page_id 必须能互跳,缺一不可(V3.3 第二篇 2.2)。

本文为龙脉智能公开案例分享。业主仅留姓氏,门牌/人脸/联系方式已脱敏。
